7月28日下午,省能源局電力處副處長王紅娟到燃煤發電公司督查2×660MW電廠項目建設進度,公司副總經理趙小兵及相關部門負責人陪同。

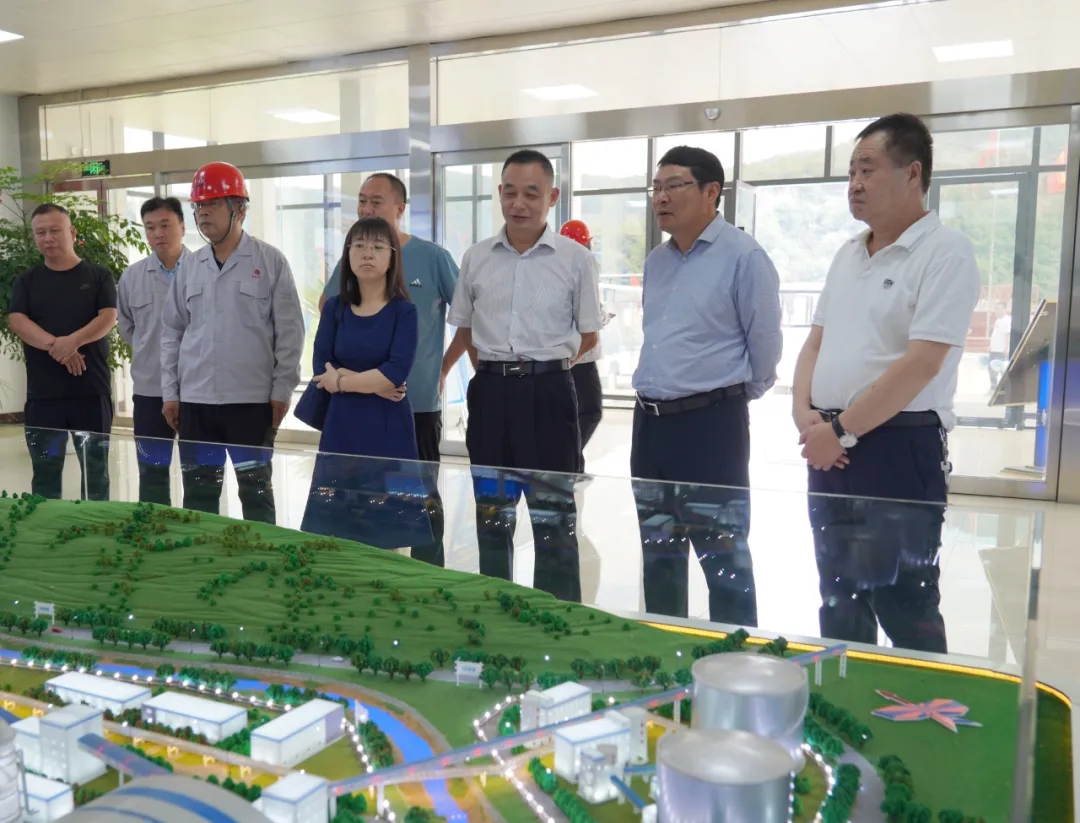

王紅娟聽取了2×660MW電廠項目沙盤講解,隨后前往項目建設現場實地查看了工程進展情況。
“自今年3月19日電廠項目開工建設以來,我們嚴管理、搶工期、抓安全、保質量,努力克服上半年鋼材等原材料漲價、設備供貨緊張、持續降雨等諸多因素影響,按計劃實現了鍋爐基礎交安、鍋爐鋼架吊裝以及間冷塔X柱吊裝等里程碑建設目標,提前完成了上半年工程建設任務。”趙小兵介紹到。
一路走,一路看,一路聽,王紅娟對黃陵礦業2×660MW電廠項目在工程進度及管理上所取得成績給予了充分肯定,就進一步做好電廠項目建設,她強調,黃陵礦業2×660MW電廠項目是陜北至湖北特高壓輸電工程的重要電源點之一,目前電源點與輸電線路正在同步建設,下一步,燃煤發電公司要按照項目建設節點計劃,自我加壓、加大力度、加快進度,全力以赴推進項目建設。要加強協調配合,強化施工保障,科學組織調度,集中力量解決好制約工程項目建設中的困難問題,以更高標準、更嚴要求、更實舉措全速推進項目建設,力爭電廠項目早日建成投運。
